弱电工程施工验收标准
弱电施工往往涉及综合布线、门禁监控等方面内容,弱电工程过程中由于工程师的不注意或者线缆等的损坏,可能出现这样那样的问题。因此弱电施工验收是很有必要的。弱电施工验收标准是弱电工程质量好坏的关卡。
弱电施工验收综述
1、隐蔽施工验收
弱电施工中的线管预埋、直埋电缆、接地极等都属于隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)进行隐蔽工程检查验收,并认真输好隐蔽工程验收手续,纳入技术档案。
2、分项工程验收
某阶段工程结束,或某一分项工程完工后,由建设单位会同设计单位进行分项验收;有些单项工程则由建设单位申报当地主管部门进行验收。
3、竣工验收
弱电工程竣工验收是对整个工程建设项目的综合性检查验收。在工程正式验收前,由施工单位进行预验收,检查有关的技术资料、工程质量,发现问题及时解决好。再由建设单位会同设计单位和由建设单位申报当地主管部门进行验收。
弱电施工验收步骤:
1、施工图的验收:图纸必须经过ISO小组、总工、总监组织各专业工程师、供应部、项目经理、施工员进行审查。经评定质量合格,填写图纸质量评审表,确认合格方可交出施工图。经多方会审通过方可用于施工。
2、进场材料单证齐备,经质检员认可并向监理填写材料报验单,获得批准方可使用;
3、分项工程:经自检合格、总监复查认可向监察院填写分项工程报检表获准,方可进行下一道工序。
4、隐蔽工程:经多方检验合格,向监理填写隐蔽工程报验表,合格后才可隐蔽。
5、线缆敷设经各种测试合格、标色齐全,方可接入设备。
6、设备到货外观完好无损,三方会检证实配件齐全、主机完整、证书齐备,填写开箱报验表获批,并条件成熟方可安装。
7、设备安装验收按现行国家标准《电气装置工程施工及验收规范》的规定执行,并符合设计特殊要求。所有线、管、槽的安装应牢固、整齐、无破裂。
8、其他系统按照各自的标准执行。
9、系统运行验收当设备安装完毕并调试运行无误后,由乙方派支持人员进行系统联调,并向甲方提交调试报告。乙方认为所承担的工程项目全部完成后,书面通知甲方进行系统运行验收。
10、系统自检100%合格,连续试运行正常,可方作竣工验收报告。填写《智能弱电工程竣工验收证明书》。在自检合格后,我公司在竣工验收前10天,向建设单位、监理单位申报。工程竣工验收由建设单位组织进行。建设单位、监理单位(也可会同专家组)验收完毕并确认工程符合竣工标准和合同条款规定要求以后,签以“竣工验收证明书”。
11、验收合格后,建设单位操作人员经我单位上岗培训合格,方可移交建设单位使用,并发出移交通知书。
12、最后将工程资料、文件、图表等整理成册移交建设单位存档。
13、工程移交:办理“建筑安装工程施工资料移交书”,并由双方负责人签章,并附“技术资料移交明细表”。内容包括:中标通知书、竣工工程一览表、工程竣工图、施工图会审记录、工程设计变更记录、施工变更洽商记录、工程开工报告、蔽工程验收记录、系统调试记录、分项工程质量检验评定、分部工程质量检验评定、单位工程设备安装质量检验评定、系统运行记录、工程质量事故发生的情况和处理结果、竣工验收申请单、竣工验收证明书、操作人员培训记录表等。工程所使用的各种重要材料、设备安装记录或出厂证明文件、新工艺、新材料、新技术、新设备的试验、验收和鉴定记录或证明文件。向业主和集成商办理工程移交手续。固定资产移交、竣工结算和竣工决算、工程保修等手续,并签认交接验收证明书。工程完工验收后,办理工程结算手续,由我单位编制工程决算,上报有关部门批准。
弱电施工验收的具体内容:
一、综合布线施工
1 接线图的测试,主要测试水平电缆终接工作区8位模块式通用插座及交换间配线设备接插件接线端子间的安装连接正确或错误。
2 测试长度应在测试连接图所要求的范围之内。
3 在选定的某一频率上信道和基本链路衰减量。

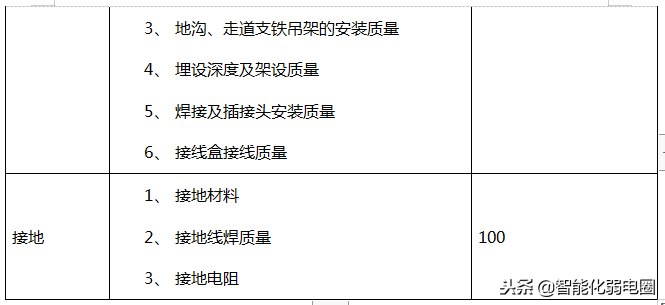

二、电气线敷设与接地系统施工验收
除了对支架安装以及线槽、电线、管线、线缆(电线、电缆、光纤)的敷设、电源设备及接地系统安装的常规要求之外,验收标准还强调电源线应与信号线及控制电缆分槽、分管敷设。接地系统除有特殊要求外,可以共用一个接地体,但弱电系统接地干线应建材技术与应用当与强电接地干线分开。此外,屏蔽电缆的屏蔽层必须一点接地。
三、智能化建筑设备监控系统(BAS)施工验收
规范规定了系统设备(主机、网关、通讯设备、DDC、控制屏等) 、系统输入设备(各类温度、湿度、压力、流量、电量传感器、水流开关等现场设备) 、输出设备(各类风门、执行器、阀门等执行机构)的安装方式、施工规范和验收标准, 还规定了系统中DDC、新风机、空气处理机、送排风、冷热源设备、VAV末端设备、给排水系统单体设备(水泵、水箱、水池等) 、变配电与照明设备等单体设备的调试程序、测试项目、测试方法和要求,并按照BAS系统验收标准的规定进行系统调试与验收。
四、安全防范系统施工验收
弱电施工验收标准明确了该系统由防盗、防入侵报警系统、电视监控系统、出入口控制系统、巡更管理系统、访客与报警系统、车库管理系统和通信系统7个子系统组成;规定了各类入侵探测器、摄像机、云台、解码器、监视器、对讲设备、巡更信息钮(开关) 、读卡机、感应线圈、机架、主控制设备(台)的安装要求、施工规范和验收标准。同时分别规定了上述各子系统单
体设备及系统的调试和验收的基本要求、顺序、技术验收和系统验收标准。
五、智能化建筑通讯自动化系统施工验收
弱电施工验收标准规定了该系统的安装调试、验收的工作流程,包括对设备安装、系统调试、交验、初验测试、移交、割接准备、割接、试运转验收测试等内容,其他项目均按建筑智能化系统验收标准进行系统验收测试和最终验收。其中,设备安装的要求包括机柜、机台、外围终端设备、配线架(MDF、ZDF) 、信息。
六、CATV系统验收
在不同类别系统的每一个标准测试点(300-2000)上必需测试的项目为系统输出口电平、载噪比、载波互调比。
1、系统输出口电平设计值宜符合下列要求:
1) 非邻频传输的系统可取70±5dBμV。
2) 采用邻频传输的系统可取64±4dBμV。
注:在强场强区的较高楼层可提高电平,以避免同频干扰。
主观评价:
1、图像质量采用五级损伤制评定

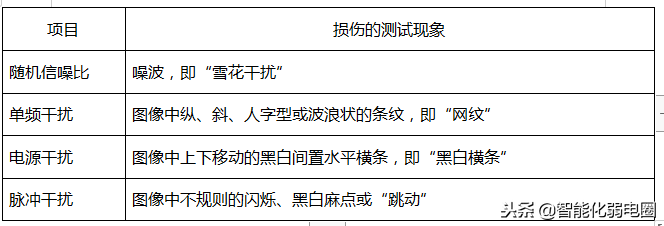

2、图象和伴音质量损伤主观评价:
载噪比:图象中雪花干扰
载波互调比:图象中垂直、倾斜和水平条纹
交扰调制比:窜台
载波交流声比:上下滚动水平条纹

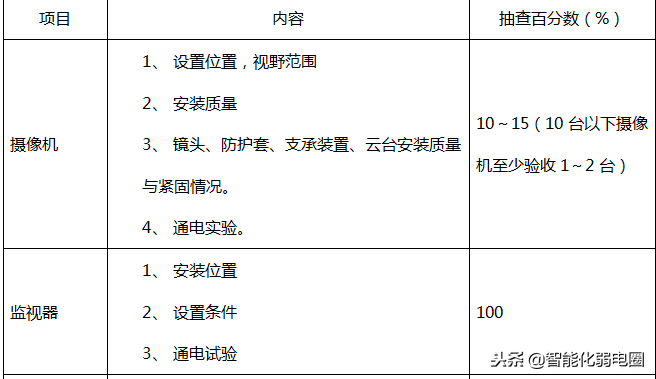

七、电视监控系统的验收
1) 系统功能验收:摄像机的防拆、防破坏等纵深防御功能检测;云台转动、镜头、光圈的调节、调焦、变倍,图像切换、防护罩功能的验收。
2) 图像质量验收:在摄像机的标准照度下进行,进行图像的清晰度、灰度、系统信噪比、电源干扰、单频干扰、脉冲干扰等验收。
验收方法:系统功能验收采用主观评价法。验收结果按《彩色电视图像质量主观评价方法》GB7401中的五级损伤制评定,主观评价应不低于四级。图像质量检测采用客观验收。
若清晰度、灰度在客观验收中已检测为合乎规定,可对噪声及各种干扰信号进行主观评价。
3) 系统整体功能验收
根据系统设计方案进行功能验收。包括:电视监控系统的监控范围、现场设备的接入率及完好率;开通稳定运行时间;矩阵监控主机的切换、遥控、编程、巡检、记录等功能;系统的跟踪性能等。
对数字视频录像式监控系统还应验收主机宕机的记录、图像显示和记录速度、图像质量、对前端设备的控制功能、以及通信接口功能、远端联网功能等;
对数字硬盘录像监控系统除检测其记录速度外,还应检测记录的检索、查找等功能;
4) 系统联动功能检测
对电视监控系统与安全防范系统其他子系统的联动功能进行验收,包括出入口管理系统、入侵报警系统、巡更系统、停车管理系统等的联动控制功能。
5) 电视监控系统工作站应保存至少1个月(或按合同规定)的图像记录。
最后,总结一下,我们认为弱电工程,总体设计是龙头,是弱电工程功能与水平的体现;弱电施工是弱电工程成败的关键;系统集成商(主承包商)的选择,确保以确定的弱电施工为中心的工程项目管理以及严格按设计、产品技术标准、施工规范施工和质量控制是工程成败的三要素;而弱电施工验收,就是对弱电工程的最后把关,影响着弱电工程“成品”的好坏。
弱电工程一般验收规范
一、总 则
1. 为统一弱电安防工程施工质量检查,随工检验和竣工验收本工作参照国家相关标准,制定本规范。
2. 本规范适用于新建、扩建、改建弱电安防工程的验收。
3. 本规范为弱电安防工程能用验收规范,考虑到各弱电安防工程的系统配置不尽相同,验收项目可适当增减,以设计方案描述的功能为准。
4. 本规范尚在不断充实完善,本规范中未涉及系统的验收主要验收施工质量及系统功能,并以设计方案描述的功能为准。
二、综合布线系统验收规范
1. 一般规定
1.1 系统的工程验收应由工程的施工单位、建设单位代表组成验收小组,按设计方案的要求进行。验收时应做好记录,签署验收证书,并应立卷,归档。
1.2 各工程项目验收合格后,方可交付使用。当验收不合格时,施工单位返修直到合格后,再行验收。
1.3 系统的验收应包括下列内容:
1.3.1系统工程的施工质量;
1.3.2 系统质量的测试;
1.3.3 图纸、资料的移交。
2. 系统的工程施工质量

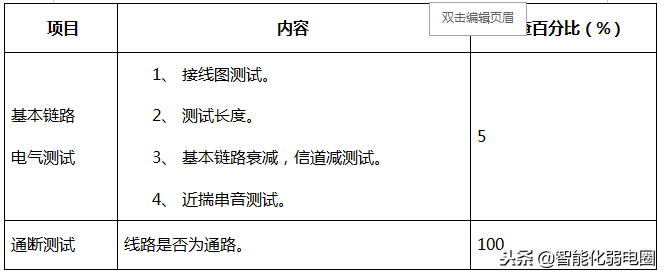

2.1系统的工程施工质量应按施工要求进行验收,检查的项目和内容应符合下表的规定。
2.2建设单位应对隐蔽工程工程随工验收、凡经过检验合格的办理签证,在进行竣工验收时,可不再进行检验。
3. 系统质量测试
3.1系统的测试应符合下列规定:

表1 信道衰减量

表2 基本链路衰减量
在选定的某一频率上信和到和基本链路衰减量应符合上表的要求,信道的衰减包括10m(跳线、设备连接之和)

表3 信道近端串音(最差线间)

表4 基本链路近端串音(最差线间)
近端串音是对电缆内,二条线对间信号的感应。对近端串音的测试,必须对每对线在两端进行测量。某和频率上,线对间近端串音应符合上表的要求。
4.光纤链路测试
4.1测试前应对所有的光连接器进行清洗,并将测试接收器校准至零位。
4.2测试包括以下内容:
1、对整个光纤链路(包括光纤和连接器)的衰减进行测试;
2、光纤链路的反射测量以确定链路长度及故障点位置。

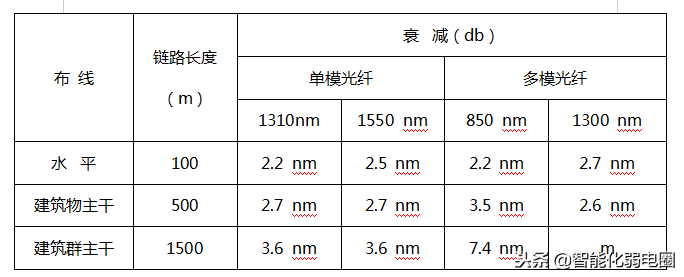

3、 光缆布线链路在规定的传输窗口测量出的最大光衰减应不超过下表的规定。
光缆布线链路的衰减
(3)光纤布线链路的任一接口测出的光回波损耗应大于下表给出的值。
最小光波损耗
5.竣工验收
在系统的工程竣工验收前,施工单位按下列内容编制竣工验收文件一式三份交建设单位,其中一份由建设单位签收盖章后,退还给施工单位存档。
5.1 系统图;
5.2 设备概要说明书;
5.3 设备器材一览表;
5.4 工程质量验收记录;
5.4 工程验收记录;

三、楼宇对讲系统验收规范
1、一般规定
1.1系统的工程验收应由工程的施工单位、建设单位代表组成验收小组,按设计方案的要求进行。验收时应做好记录,签署验收证书,并应立卷,归档。
1.2 各工程项目验收合格后,方可交付使用,当验收不合格时,应由设计,施工单位返修直到合格后,再行验收。
1.3系统的验收应包括下列内容:
1.3.1系统的工程的施工质量;
1.3.2系统质量的测试;
1.3.3图纸、资料的移交。
2、系统的工程施工质量

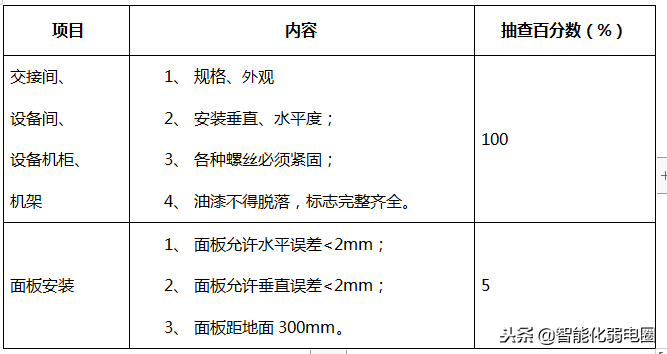

2.1系统的工程施工质量应按施工要求进行验收,检查的项目和内容应符合下表的规定。
2.2建设单位应对隐蔽工程进行随工验收、凡经过检验合格的办理签收签证,在进行竣工验收时,可不再进行检验。

3、系统质量测试
系统的测试应符合下表规定
4、竣工验收
在系统的工程竣工验收前,施工单位按下列内容编制竣工验收文件一式三份交建设单位,其中一份由设计单位签收盖章后,退还给施工单位存档。
4.1 系统图;
4.2 系统平面图;
4.3 设备合格证、说明书;
4.4 设备器材一览表;
4.5 施工质量验收记录;
4.6 工程验收记录。
四、民用闭路监控系统验收规范
1.一般规定
1.1系统的工程验收应由工程的施工单位、建设单位代表组成验收小组,按设计方案进行。验收时应做好记录,签署验收证书,并应立卷,归档。
1.2各工程项目验收合格后,方可交付使用。当验收不合格时,应由设计,施工单位返修直到合格后,再行验收。
1.3系统的验收应包括下列内容:
1.3.1系统工程的施工质量;
1.3.2系统质量的测试;
1.3.3图纸、资料的移交。
2.系统的工程施工质量

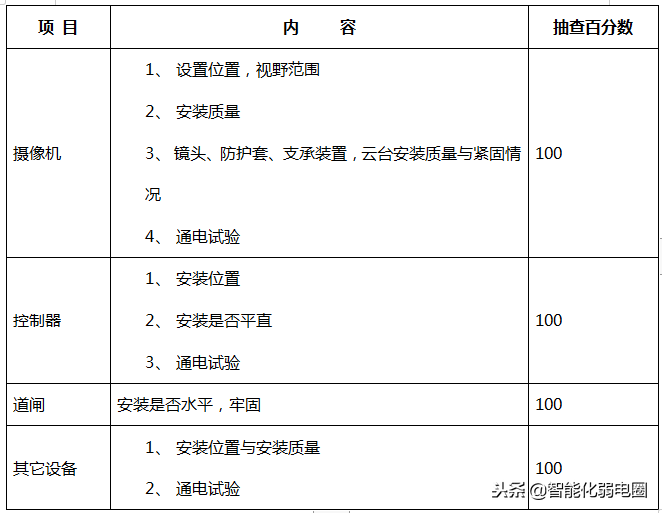

2.1系统的工程施工质量应按施工要求进行验收,检查的项目和内容应符合表4.2.1的规定。
2.2建设单位应对隐蔽工程进行随工验收、凡经过检验合格的办理签收签证,在进行竣工验收时,可不再进行检验。
3.系统质量测试
3.1系统的测试应符合下列规定:

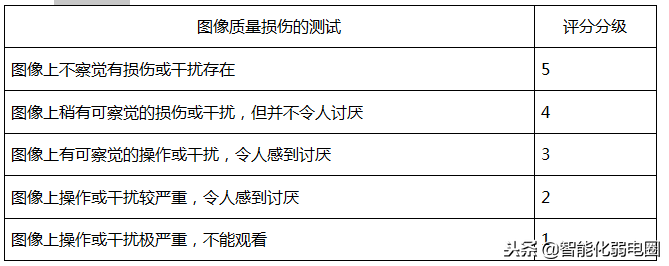

3.1.1图像的测试可采用五级损伤评定;五级损伤制评分分级就符合下表的规定。
3.1.2图像质量的测试项目应按下表:
3.1.3系统的测试方法和要求应符合下列规定:
3.1.3. 1测试应在摄像机标准照度下进行。
3.1.3.2测试应符合车家标准的监视器。黑白电视监视器的水平清晰度应高于400线;彩色电视监视器的水平清晰度应高于270线。
3.1.3.3观看距离应为荧光屏面高度的6倍,光线柔和。
3.1.3.4评价人员不应少于五名,并应包括专业和非专。评价人员应独立评价打分,取算术平均值为评价结果。
3.1.4各测试项目的得分均不应低于4分。
4.竣工验收:
在系统的工程竣工验收前,施工单位按下列内容编制竣工验收文件一式三份交建设单位,其中一份由建设单位签收盖章后,退还给施工单位存档。
4.1 系统图;
4.2 系统平面图;
4.3 设备合格证、说明书;
4.4 设备器材一览表;
4.5 施工质量验收记录;
4.6 工程验收记录。

五、周界防范系统验收规范
1.一般规定
1.1系统的工程验收应由工程的施工单位、建设单位代表组成验收小组,按设计方案进行。验收时应做好记录,签署验收证书,并应立卷,归档。
1.2各工程项目验收合格后,方可交付使用。当验收不合格时,应由设计,施工单位返修直到合格后,再行验收。
1.3系统的验收应包括下列内容:
1.3.1系统工程的施工质量;
1.3.2系统质量的测试;
1.3.3图纸、资料的移交。
2.系统的工程施工质量
2.1系统的工程施工质量应按施工要求进行验收,检查的项目和内容应符合表的规定。
2.2建设单位应对隐蔽工程进行随工验收、凡经过检验合格的办理签收签证,在进行竣工验收时,可不再进行检验。
3.系统质量测试
3.1当发生入侵时控制器能够报警,并显示报警位置。
4.竣工验收
在系统的工程竣工验收前,施工单位按下列内容编制竣工验收文件一式三份交建设单位,其中一份由建设单位签收盖章后,退还给施工单位存档。
4.1 系统平面图;
4.2 设备合格证、说明书;
4.3 设备器材一览表;
4.4 施工质量验收记录;
4.5 工程验收记录。
六、门禁系统验收规范
1.一般规定
1.1系统的工程验收应由工程的施工单位、建设单位代表组成验收小组,按设计方案进行。验收时应做好记录,签署验收证书,并应立卷,归档。
1.2各工程项目验收合格后,方可交付使用。当验收不合格时,应由设计,施工单位返修直到合格后,再行验收。
1.3系统的验收应包括下列内容:
1.3.1系统工程的施工质量;
1.3.2系统质量的测试;
1.3.3图纸、资料的移交。
2.系统的工程施工质量

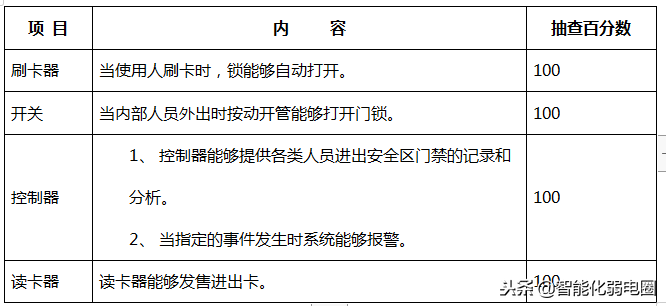

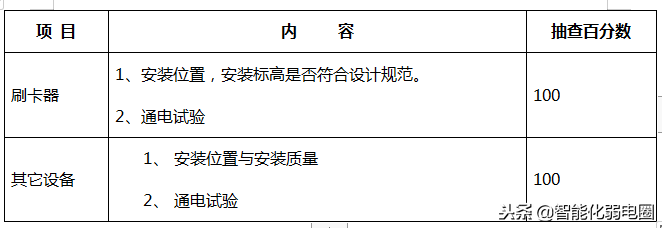

2.1系统的工程施工质量应按施工要求进行验收,检查的项目和内容应符合表4.2.1的规定。
2.2建设单位应对隐蔽工程进行随工验收、凡经过检验合格的办理签收签证,在进行竣工验收时,可不再进行检验。
3.系统质量测试
系统的测试应符合下表规定:
4.竣工验收:
在系统的工程竣工验收前,施工单位按下列内容编制竣工验收文件一式三份交建设单位,其中一份由建设单位签收盖章后,退还给施工单位存档。
4.1 系统图;
4.2 系统平面图;
4.3 设备合格证、说明书;
4.4 设备器材一览表;
4.5 施工质量验收记录;
4.6 工程验收记录。

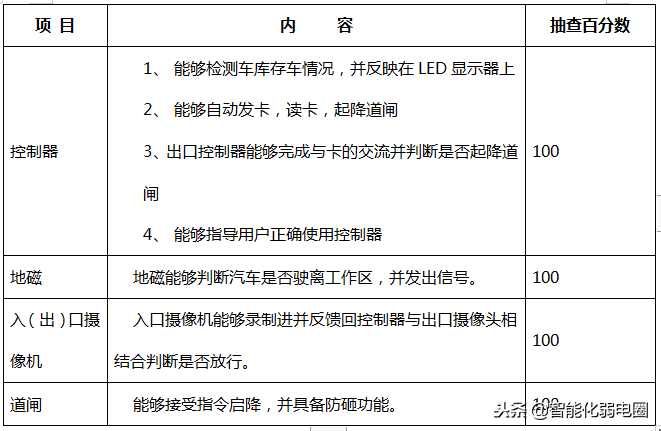

七、停车场系统验收规范
1.一般规定
1.1系统的工程验收应由工程的施工单位、建设单位代表组成验收小组,按设计方案进行。验收时应做好记录,签署验收证书,并应立卷,归档。
1.2各工程项目验收合格后,方可交付使用。当验收不合格时,应由设计,施工单位返修直到合格后,再行验收。
1.3系统的验收应包括下列内容:
1.3.1系统工程的施工质量;
1.3.2系统质量的测试;
1.3.3图纸、资料的移交。
2.系统的工程施工质量
2.1系统的工程施工质量应按施工要求进行验收,检查的项目和内容应符合表的规定。
2.2建设单位应对隐蔽工程进行随工验收、凡经过检验合格的办理签收签证,在进行竣工验收时,可不再进行检验。
3.系统质量测试
系统的测试应符合下表规定:
4.竣工验收:
在系统的工程竣工验收前,施工单位按下列内容编制竣工验收文件一式三份交建设单位,其中一份由建设单位签收盖章后,退还给施工单位存档。
4.1 系统图;
4.2 系统平面图;
4.3 设备合格证、说明书;
4.4 设备器材一览表;
4.5 施工质量验收记录;
4.6 工程验收记录。
